Монтаж коробки выполнен на 95%, ведется монтаж кровли

Закончено устройство наружных сетей;

Продолжается монтаж внутренних инженерных сетей - отопления, водоснабжения и канализации;

Закончен монтаж ИТП и насосной;

Начата внутренняя отделка квартир и мест общего пользования.

9 (стр)

Закончен монтаж коробки здания и наружных инженерных сетей;

Остекление выполнено на 60%;

Ведутся сантехмонтажные и электромонтажные работы;

Ведется подготовка к началу отделочных работ.

10 (стр)

Закончены все строительные работы;

Благоустройство придомовой территории выполнено в зимнем варианте;

Ожидается ввод дома в эксплуатацию.

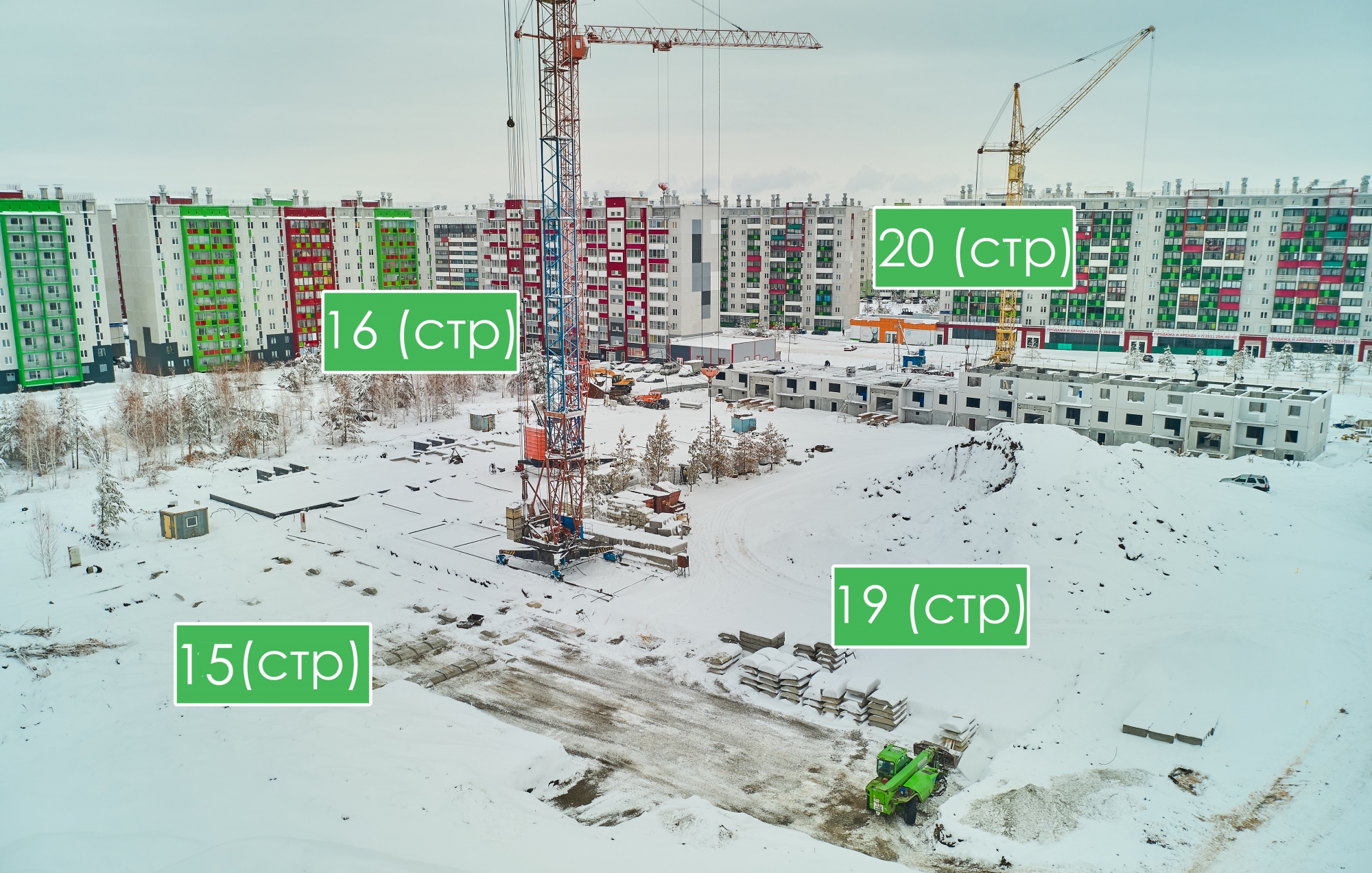

 12 (стр)

Выполнены работы по монтажу пятого этажа;

Начаты сантехмонтажные работы;

Монтаж наружных инженерных сетей завершен на 50%.

15 (стр)

Закончены работы по устройству котлована;

Смонтирован башенный кран;

Начинаются работы по монтажу фундамента.

16 (стр)

Закончен монтаж фундамента.

 19 (стр)

Завершено устройство котлована;

Ведется монтаж ленточного фундамента.

20 (стр)

Начаты работы по монтажу 2 этажа.

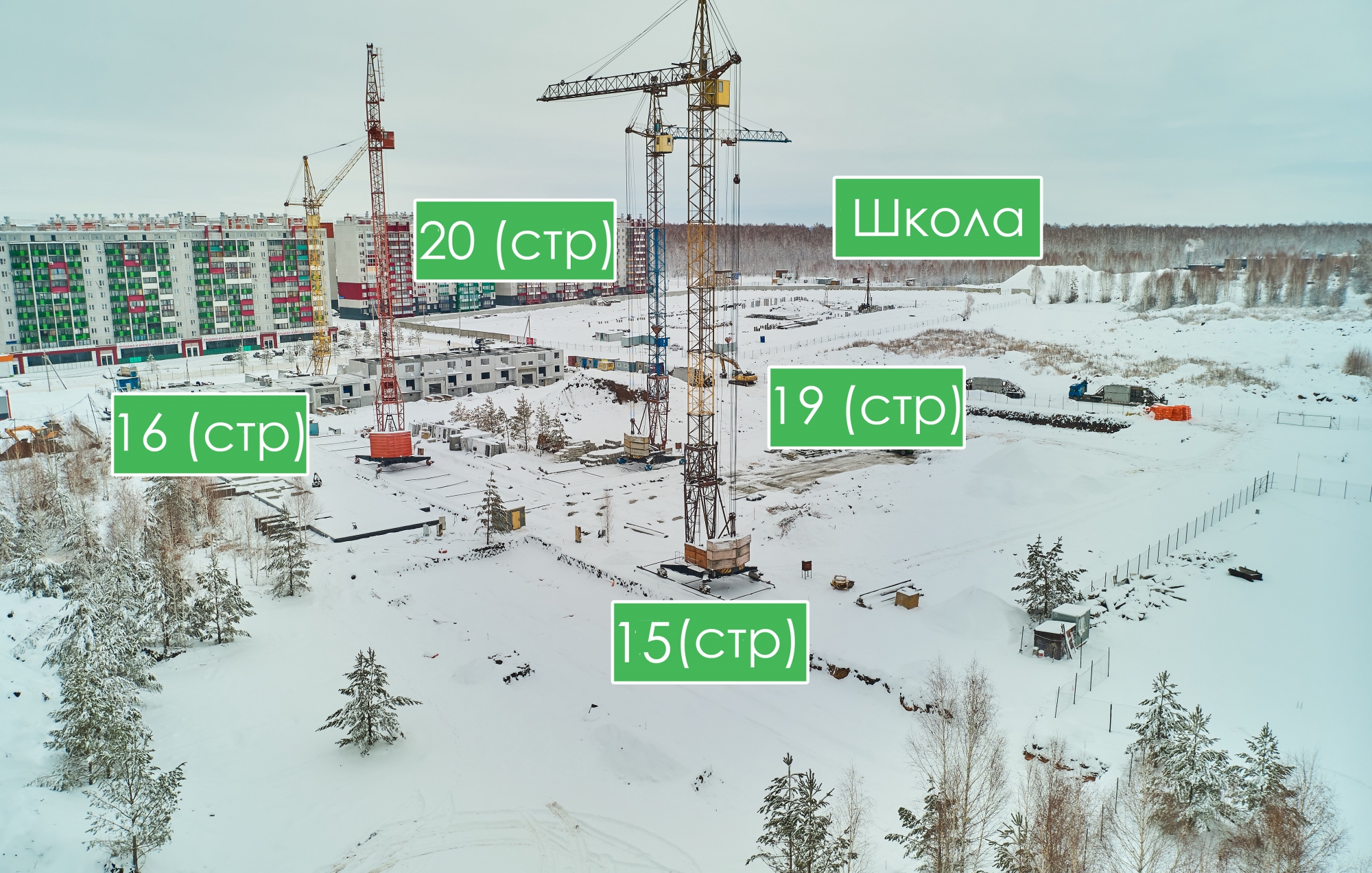

Муниципальная школа

Активно ведутся работы по устройству свайного основания


А еще скоро в нашем микрорайоне откроется новый хоккейный корт. Он возводится на Вишневой аллее Русской медной компанией при участии хоккейного клуба трактор. К настоящему времени монтаж коробки корта полностью завершен. Скоро состоится открытие. Следите за нашими новостями!
